5400 ljudi mora prekuhavati vodo
Soške elektrarne v teh dneh popravljajo oziroma zamenjujejo del cevovoda na trasi med zajetjem Zadlaščice in hidroelektrarno, ki ga je že lani poškodovala skala. Da bi v času popravila zagotovili nemoteno preskrbo z vodo, je Komunala Tolmin naredila obtočni cevovod. Kljub temu mora približno 5400 ljudi, ki so vezani na vodovod Zadlaščica, vodo preventivno prekuhavati.
ZADLAZ ŽABČE > Preventivni ukrep prekuhavanja vode velja v Tolminu, Žabčah, Zadlaz Čadrgu in Zadlaz Žabčah, Poljubinju, Prapetnem, na Mostu na Soči, v Bači pri Modreju, Idriji pri Bači in v delu naselja Modrejce. “Voda ni oporečna, toda po protokolu jo je zaradi popravila na cevovodu z debelino 90 centimetrov treba prekuhavati. Do onesnaženja bi lahko prišlo v primeru, če bi v cev zašel kakšen material. To se doslej ni zgodilo. Če bi se, bi ljudi takoj dodatno obvestili,“ pojasnjuje direktor Komunale Tolmin Berti Rutar.Kot pravi, s Soškimi elektrarnami dobro sodelujejo. Obvod mimo poškodovanega odseka cevi zagotavlja običajno količino vode.
Skala je treščila v cev

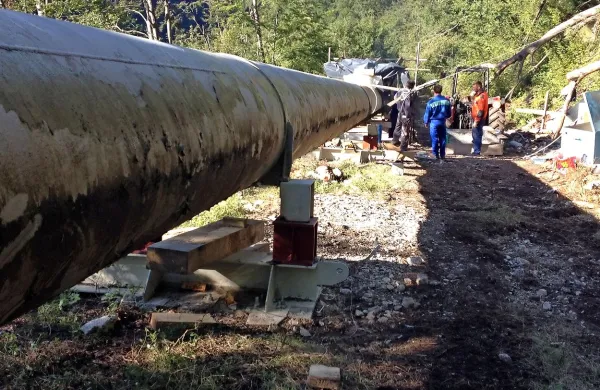

Kot pojasnjujejo v Soških elektrarnah, je do poškodbe prišlo že lani novembra. Zaradi velikih količin padavin se je s strmega pobočja odlomila skala, treščila v cevovod in ga poškodovala na dolžini 120 metrov. Ob trku se je cevovod delno premaknil, drsne podpore na betonskih temeljih so se polomile.
“Takoj po poškodbi smo opravili interventno sanacijo in po tednu dni je bila elektrarna ponovno usposobljena za delovanje. V okviru teh posegov je bil cevovod imobiliziran, podprli smo ga z lesenimi podporami. Na določenih mestih je bilo treba betonirati temelje. Zavarovali smo ga z jeklenimi vrvmi,” pojasnjuje direktor Soških elektrarn Marjan Pintar. Opravili so vse preizkuse. Takoj po interventni sanaciji so začeli izdelovati izvedbeno dokumentacijo za temeljito popravilo.
Obvezna temperatura cevovoda
S komunalo, ki mora ljudem zagotavljati vodo, so se dogovorili za kar se da hitro popravilo, ki naj ne bi trajalo več kot tri tedne. Odgovor, zakaj niso sanacije opravili prej, tiči v temperaturi. “Delamo lahko šele zdaj, ko je temperatura prava. Jekleni tlačni cevovod je namreč prednapete izvedbe, zato so dela vezana na dnevno temperaturo cevovoda 25 stopinj Celzija. Dovoljeno je odstopanje le za eno stopinjo navzgor ali navzdol,” pojasnjujejo v Soških elektrarnah.
Cevovod so morali premakniti na prvotno mesto, popraviti je bilo treba poškodovane drsne podpore, betonske temelje in zamenjati poškodovani del cevi. Pri tem jim je nagajal še energetski kabel, ki teče tik ob cevovodu. Soške elektrarne bodo za popravilo odštele 130.000 evrov.
NEVA BLAZETIČ
