Japonci so dela zaključili pred rokom

Goriška
, posodobljeno:

Soške elektrarne Nova Gorica (SENG) so po osmih letih obratovanja uspešno zaključile remont agregata črpalne hidroelektrarne Avče. Prva in za zdaj edina tovrstna elektrarna v Sloveniji obratuje od leta 2010, na leto pa v povprečju proizvede 280 gigavatnih ur električne energije.

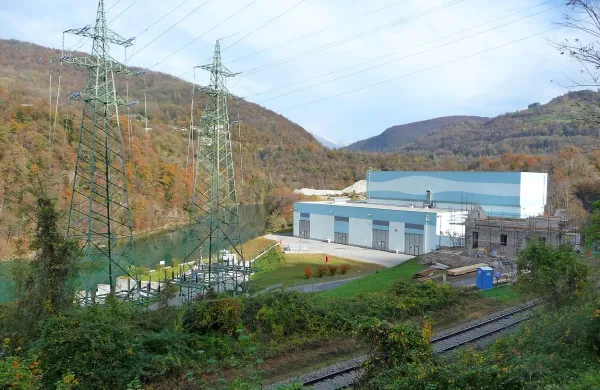

Redni remont v ČHE Avče so opravili osem let po njenem zagonu. Naslednji je predviden čez osem let.
Redni remont v ČHE Avče so opravili osem let po njenem zagonu. Naslednji je predviden čez osem let.Ambrož Sardoč

AVČE > Redni remonti agregata in opreme so ključni za zagotavljanje dolgoročno varnega in zanesljivega obratovanja elektrarne, so sporočili iz SENG. Dela je izvajala japonska družba Hitachi Mitsubishi Hydro Corporation, ki je tudi proizvajalka agregata. Kljub temu da so se med potekom remonta pojavila dodatna, nepredvidena dela, je bil remont zaključen pred načrtovanim rokom.

Začeli novembra lani

Remont ČHE Avče se je začel že 5. novembra lani. Najprej so izvedli demontažo generatorja in turbine, detajlne preglede in meritve naprav, obnovo obrabljenih delov in odpravo ugotovljenih pomanjkljivosti. Sledila so vzdrževalna dela na turbini in generatorju ter ponovna montaža. Omenjena dela so bila zaključena konec letošnjega marca, v začetku aprila pa so bili opravljeni vsi zagonski preizkusi in testiranja pred ponovnim rednim obratovanjem.

280

gigavatnih ur električne energije proizvede ČHE Avče v povprečju na leto

Ob vse večjem deležu razpršenih virov, kot so sončne in vetrne elektrarne, ima ČHE Avče v elektroenergetskem sistemu vse pomembnejšo vlogo hranilnika energije večjih kapacitet, ki omogoča akumuliranje viškov proizvodnje električne energije.

Naslednji redni remont čez osem let

S svojo napredno tehnologijo je elektrarna med prvimi reverzibilnimi črpalnimi elektrarnami s spremenljivo hitrostjo vrtenja v Evropi. Med drugim zagotavlja tudi sistemske rezerve in sistemske regulacije, ki so nujno potrebne za zagotavljanje stabilnosti obratovanja elektroenergetskega sistema, so še sporočili iz SENG. Izvedene posodobitve ne vplivajo na povečanje proizvodnje električne energije.

“Na podlagi navodil proizvajalca turbine in generatorja ter na podlagi izsledkov, do katerih so strokovnjaki prišli v času remonta, je naslednji redni remont turbine in generatorja ČHE Avče predviden čez osem let,” so pojasnili v SENG.
